钢质结构烟囱定向爆破拆除实践

日期:2015-7-1 9:30:58 来源:转载 浏览数:

分享到:

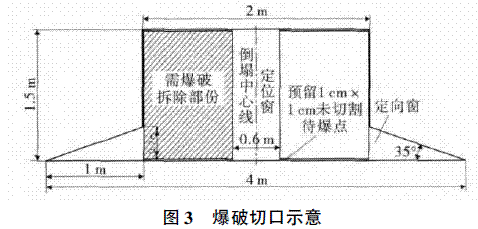

    某全钢质结构烟囱高约35 m,壁厚0. 5 cm,外径约1.74 m,烟囱外壁从底部至顶部焊有3 根对称40 mm × 40 mm 角钢,并有3 根Φ1 cm 钢丝绳对称固定,底部有一直径约2.14 m、高约70 cm 的装水铁套。烟囱南面约50 m 为甘蔗地,1500 m 处为村庄; 东、西、北3 个方向均为荒山及入厂小路,爆破环境非常好。见图1。

    1· 拆除方案的确定
    待拆除烟囱属于钢质结构高耸建筑,烟囱生锈严重,仅靠3 根钢丝绳拉住。根据烟囱结构与材质可使用以下几种方法进行拆除[1-4]:
    ( 1) 人工或机械拆除。人工拆除时需搭架进行切割,由于烟囱结构原因难以施工,且无相应拆除机械,因此不易用人工或机械拆除。
    ( 2) 定向爆破拆除。根据烟囱的高度、结构尺寸、平面位置及其分布、周围环境和业主对爆破施工的安全要求等,可先采用人工切割爆破切口,再用裸露药包爆破拆除切口内预留部分。
    公司工程技术人员对几种拆除方案进行分析,决定采用定向控制爆破技术拆除。
    2 ·爆破施工方案设计
    2. 1 倒塌方向确定
    根据现场环境情况及药包起爆方法,确定烟囱向东北方向倒塌。
    2. 2 切口位置
    根据烟囱结构,为了获得更好爆破效果和施工方便,取爆破切口底边距地面80 cm。
    2. 3 预处理及爆破切口处理
    爆破切口处理: 烟囱为全钢质结构,无内衬,内部不需预处理。但烟囱外壁有3 根角钢及3 根紧固钢丝绳,为保证烟囱按设计方向倒塌及确保施工安全,在爆破切口切割完成后再割断加固角钢; 装药完成后,将不在倒塌方向的钢丝绳割断,保证烟囱顺利倒塌。
    爆破切口预留部分处理[2]: 沿定向窗高度切割至爆破切口上边沿,保留4 个需爆破的1cm × 1cm部分( 预留部分切割约1 /3 壁厚) ,其余与主体相连处则切断。
    2. 4 倒塌中心线的标定
    采用切线法来确定倒塌中心线[4],见图2。

    3· 爆破技术参数设计
    3. 1 炸高的确定
    为了获得更好的爆破效果,炸高取0. 8 m,对烟囱护壁进行切割爆破。
    3. 2 爆破参数的选择
    3. 2. 1 爆破切口H
    切口过低,爆破时夹制性大,爆破后碎块不易抛出,爆破切口过高,起爆后易发生后坐现象[3-5],根据经验公式[6],一般取
    H = ( 1 /6 ~ 1 /4) D , ( 1)
    式中,D 为爆破烟囱外径,1. 74 m。
    计算得出H = 0. 29 ~ 0. 43 m,考虑到烟囱高度、壁厚等结构特点及实际爆破经验,为确保倒塌顺利,切口高实取1. 5 m。
    3. 2. 2 切口弧长L
    国内经常采用的爆破缺口弧长,一般为筒体圆周长的1 /2 ~ 2 /3,基本满足了高耸建筑物初始倾倒的失稳条件[1],本次弧长实取4 m。
    3. 2. 3 定向窗和定位窗的大小确定

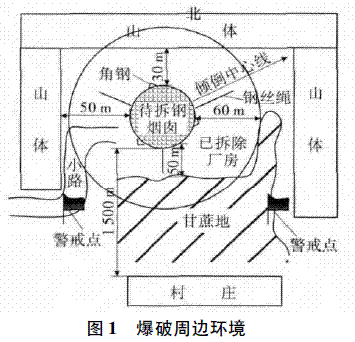

    定向窗长边以爆破缺口高度一半为半径,垂直两定向窗尖端连线划弧,与定向窗高相交[1],定向窗高h’为0. 7 m,底边取1 m; 中间定位窗底边长取0. 6 m,高度与爆破切口高度一致。爆破切口示意见图3。

    定向窗和定位窗分别用氧割进行处理,定位窗按设计参数进行切割,必须严格控制烟囱倾倒角度为35°。
    3. 2. 4 爆破切割烟囱钢板的药量计算
    每个预留部分药量[2]:
    Q = 25S , ( 2)
    式中,Q 为猛炸药的药量,g; S 为烟囱钢板的切断面积,取1 cm2。
    计算得出Q = 25 g,换算成乳化炸药则为40 g。由于爆破周边环境非常好,为确保预留支撑点完全屈服使烟囱顺利倒塌,每个预留支撑部分的裸露药包实取400 g,选用Φ35 mm 200 g 岩石乳化炸药,将裸露药包固定在每个预留支撑部位,共布置8个药包,每个药包安装2 发瞬发电雷管,所有电雷管全部串联起爆。
    4· 爆破安全核算
    4. 1 爆破地震波
    拆除爆破的地震成因主要有2 个方面: 一是炸药爆炸通过建筑物基础传给地面的震动; 二是建筑构件塌落冲击地面产生的震动。爆破烟囱距离附近居民房和各种保护设施很远,齐爆最大药量为3. 2kg。爆破振动速度参照经验公式[4]:

    式中,V 为质点振动速度,cm /s; Q 为单响药量,3. 2kg; R 为保护物至药包中心的安全距离,1500 m; K,
    a 为与爆破点地形、地质条件有关的系数和衰减指数,K 取250,a 取1. 8。
    计算得出质点振动速度V = 0. 000 96 cm /s <( 2. 0 ~ 2. 5) cm /s。因此爆破振动与塌落振动对民房没有影响。
    4. 2 其他爆破危害
    由于本次爆破点距离建筑物较远,同时为了确保安全,本次爆破警戒范围为400 m,因此爆破飞石及空气冲击波不会对周围建筑物造成破坏,现场人员撤离至安全警戒范围外,爆破噪声也不会对人员造成危害。
    5· 爆破效果分析

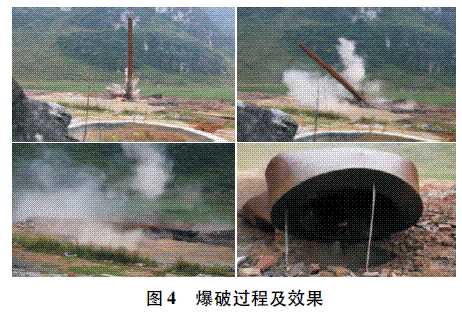

    起爆后切口瞬间形成,烟囱停留约5 s 后开始倾斜,整个倒塌过程耗时约11 s。爆破后在现场检查看到烟囱底座被拔出,爆破未对周边的农作物造成损坏,在警戒范围之外未有明显震动,因采用裸露爆破,100 m 处的爆破噪声较大。爆破达到了预期效果。见图4。

相关阅读

上一条:水泥厂筒仓设计的几项内容

下一条:配重式滑模在嘉陵江草街航电枢纽厂房及冲沙闸工程中的应用

公司简介 |  新闻中心  | 企业资 质 | 工程展示  | 技术创新 | 企业文化  | 联系我们

地址:盐城市政府中央行政办公区华邦国际西厦A区506室 全国免费咨询热线:400-088-6505 联系人:张先生 15851070333

电话:0515-88632555 88632777 传真:0515-88632777 邮编:224000 备案号:苏ICP备09031354号-5

Copyright © 版权所有:江苏鑫亿达建设工程有限公司 本站关键词:滑模施工滑模公司 苏公网安备 32090302000119号
