熟料库库壁加固维修

日期:2015-7-14 14:26:39 来源:转载 浏览数:

分享到:
    1· 问题

    在2011 年2 月, 发现熟料库库侧放料口出现磨断的钢筋,检查发现,内库卸料口部分环梁磨损严重,内壁已磨损约50mm 厚,结构受力钢筋外漏、悬挂,有的外漏钢筋被碎石夹杂从卸料口出来,特别是正对着外库放料口的局部内库卸料口库壁磨损最为严重(见图1),对安全生产运行形成严重威胁。

    2· 修复方法及效果
    我们采用在整个库内壁加一道抵抗冲击磨损保护衬的方法修复损坏的库内壁。
    2.1 修复措施

    修复后的使用情况见图2。

    1)库壁的清理和修复
    将库壁表面清理干净, 环向钢筋搭接焊接修复,竖向钢筋与环向钢筋焊接固定。
    然后采用聚合物高强度修补砂浆对混凝土库壁进行修复,以恢复原结构尺寸。该修补砂浆经过高分子聚合物改性,对混凝土构件的结合力极强,施工时不垂落,硬化后不收缩、不开裂、强度高;能恢复结构强度,防止外界因素对钢筋的侵蚀。
    修补时如厚度大, 要分层施工, 每层不超过25mm,保证修补的黏合密实度。在0℃以上使用,浆料终凝(约3h 左右)后,注意保护表面免遭雨水的破坏。
    2)库内壁增设保护层
    在内壁按间距600mm 竖向均布钢板预埋件,钢板宽度200mm,厚度8mm, 长度1 500mm,用膨胀螺栓固定于库内壁。膨胀螺栓孔距300mm,膨胀螺栓与角铁采用柱塞焊接,防止使用几年后膨胀螺栓头部磨损。
    再用槽钢环形布置焊在钢板预埋件上,槽钢间距300mm,焊缝高度保证6mm ,清理焊渣,确保焊接质量。再在槽钢与预埋件之间打支撑筋板。

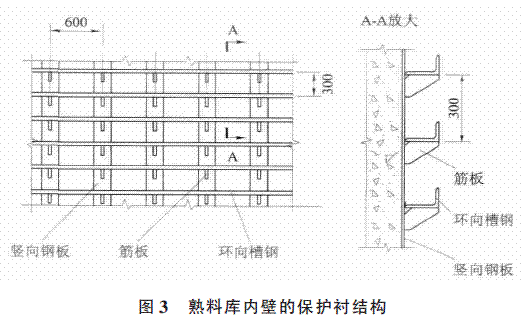

    库内壁保护衬的结构见图3。

    最后在竖向钢板与内库壁的空隙部分用细石混凝土灌浆。按实验室出具的配合比单配置C30 细石混凝土。要求塌落度为120mm,确保混凝土有良好的流动性。灌浆前再一次对竖向钢板内库壁进行浇水湿润。灌浆后采用规格为30mm 振捣棒振捣斜坡浇捣混凝土,振捣时先振底层,再振中间,后振上部,随着斜坡的浇筑高度分层振捣,保证密实,通过敲击钢板的声音辅助判断是否振捣密实。对已灌浆的混凝土上表面浇水养护,时间至下一次上部浇灌浆混凝土时。
    2.2 效果
    经过25 天的修复施工, 熟料库库壁加固施工顺利结束。通过生产运行两年后检查,熟料库未发现任何异常问题,达到了理想的预期效果。
相关阅读

上一条:水泥混凝土路面滑模施工控制要点

下一条:斜井滑模台车快速施工技术

公司简介 |  新闻中心  | 企业资 质 | 工程展示  | 技术创新 | 企业文化  | 联系我们

地址:盐城市政府中央行政办公区华邦国际西厦A区506室 全国免费咨询热线:400-088-6505 联系人:张先生 15851070333

电话:0515-88632555 88632777 传真:0515-88632777 邮编:224000 备案号:苏ICP备09031354号-5

Copyright © 版权所有:江苏鑫亿达建设工程有限公司 本站关键词:滑模施工滑模公司 苏公网安备 32090302000119号
