桥梁高墩施工中爬模技术的应用

日期:2017-8-22 15:29:48 来源:互联网 浏览数:

分享到:
    爬模技术已经成为我国建筑事业中比较先进的施工工艺。该技术主要是针对高耸的建筑结构展开的一种施工方式,在施工中将施工脚手架以及施工模板和施工支架作为一个统一的施工主体展开施工操作。施工过程中主要利用建筑结构中已经存在的主体机构的构架为主要依托,随着整个建筑结构的不断变化施工工艺也在改进,因此大量的施工流程中都省去了施工脚手架的应用,不仅经济适用,为施工方节省了大量的成本,还有效保证了施工质量。
    1· 爬模技术概述
    爬模技术施工主要是使用液压油缸对爬架以及导轨进行交替施工完成整个施工流程操作。这种施工结构的承重主体是空心桥的桥墩混凝土墩壁,而爬伸设备的主体结构是内爬支脚的上下爬架以及液压顶升的油缸,下爬架通过与油缸活塞杆相连接,上爬架通过与油缸相连接,外套架与上爬架连接,从而使网架与外套架之间的施工结构可以固定以及具有上升的功能。上下爬架之间一个做相对运动,另一个固定其中的一个爬架,由此形成了外套架以及内套架还有上下爬架之间交替施工作业的模式,以此不断完成施工中的爬模、就位以及校正等施工流程。此外,还要在墩壁的内侧预埋安装穿墙的螺丝,将上下爬架与连接支撑托架相连,以此作为一种有力的支撑点。
    2· 在桥梁高墩施工中爬模技术与滑模技术施工比较
    2. 1 滑模工艺与爬模工艺对比

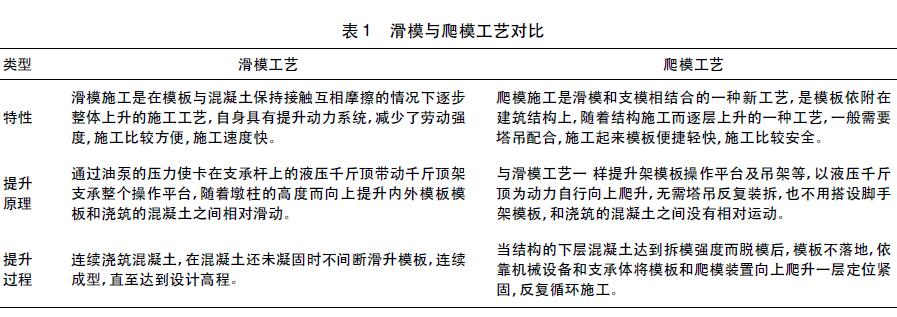

    滑模工艺与爬模工艺对比见表1

    2.2 桥梁高墩施工中爬模技术与滑模技术施工质量比较

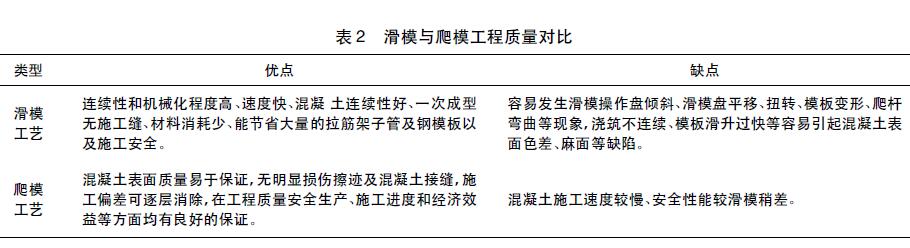

    桥梁高墩施工中爬模技术与滑模技术施工质量比较见表2。

    3· 爬模技术施工流程
    3. 1 爬模技术施工准备
    在对桥墩进行施工之前,首先需要对桥墩的顶层进行清理,准备好施工的混凝土材料以及钢筋等施工物资,然后在桥墩的基础施工部位放置桥墩轴线,以及桥墩中心线布置,还有提升架中心线设置,另外还需拉伸提升架的边线以及施工模板的边线,随后在桥墩的周围环境中设置施工测量护桩。在正式施工之前还需根据施工设计情况设计安装爬模组件,确保在爬模施工时液压设备能够顺利平稳下沉。
    3. 2 爬模的设计和安装
    在设计和安装爬模时,应该根据桥墩的实际情况进行设计施工。模板的运送要在组装好之后送至施工场地,然后再进行桥墩底层的夯实施工。在完成桥墩内模的安装之后,需要专业工程师进行指标测量,达到相关要求后灌注第一个空心桥墩桩。此外要预埋相关的的爬模设备,以备后续施工的顺利进行。当完成第二层施工后,需要对施工作业的内模进行安装以及内外爬伸设备顺利安装。
    3. 3 爬模爬升以及钢筋绑扎、混凝土灌注施工
    要确保上部浇筑的混凝土施工强度达到施工承压要求,清洁爬升导轨,涂抹施工润滑油。当完成液压油缸的顶升工作后,要对上下顶升的安装工作进行核实,确保安装到位,接着进行下一阶段的顶升施工; 当爬轨完成爬升施工后,进行模板与爬架施工作业,清理爬架的荷载,对液压油缸的工作状态进行调整,解除墩身与爬架之间的连接点,修补前节混凝土螺栓孔,随后对爬架的爬伸条件进行确认。当爬架爬伸到一定部位时,及时安装安全销,关闭控制柜与进油阀的电源,结束爬模施工工序。
    钢筋的绑扎以及混凝土浇筑应该在加工棚完成加工。钢筋尺寸、型号都要符合施工要求,钢筋绑扎可以利用混凝土强度严格执行设计施工图的要求。在灌注混凝土施工时,要对混凝土的受灌面进行清理,然后检查各种预埋组件,核实桥墩内的设备安装是否到位,确认之后再进行混凝土灌注。灌注施工前,拌合站要对混凝土的配料进行搅拌,确保运输中混凝土保持原状,不发生改变,以免在施工时造成漏浆以及坍塌的施工故障。混泥土浇筑要采用分层施工作业的方式,确保振捣施工的密实性,以免工作人员在施工时受到混凝土的碰击发生意外危险。最后完成拆模以后要在短时间之内对混凝土表面涂抹养护剂进行道路养护。
    3. 4 墩帽施工与爬模拆除施工
    如果爬模网架的主要工作平台高于墩顶的设计标准时,要停止爬伸爬模。当爬模的浇筑墩身达到墩的空心段施工标准时,要结束混凝土灌注施工。如果爬模达到实心段底层部位时,就应该及时在桥墩墩壁位置预埋螺栓,然后才能拆除内模板,但可以不拆除网架平台与内爬的井架连接点。同时要把内爬井架外套架中的一节嵌入桥梁的墩帽部位,用于支撑整个实墩底的井架结构。最后在设计的高处部位采用角钢搭建成一个支撑体,在桥墩上部设立底模框架,绑扎钢架,用吊装结构进行混凝土浇筑施工,直到桥墩的墩底实心部位以及墩帽施工结束。拆除爬模时,要利用吊塔进行拆除,在对外爬模拆除施工时,要严格按照拆卸顺序进行施工。由于高空施工作业危险,爬模的拆除应尽可能在地面进行。
    4· 结语
    综上所述,本文通过对桥梁高墩施工中爬模技术与滑膜技术施工的对比发现,爬模技术在性能以及施工流程等方面都具有较大的优势。在桥梁高墩施工中利用爬模技术施工,一方面不断提升我国的桥梁高墩施工质量,另一方面为施工企业降低施工成本,大大提高施工效率。
相关阅读

上一条:铁路连续梁合龙段施工分析

下一条:土木工程结构设计中的抗震设计要点

公司简介 |  新闻中心  | 企业资 质 | 工程展示  | 技术创新 | 企业文化  | 联系我们

地址:盐城市政府中央行政办公区华邦国际西厦A区506室 全国免费咨询热线:400-088-6505 联系人:张先生 15851070333

电话:0515-88632555 88632777 传真:0515-88632777 邮编:224000 备案号:苏ICP备09031354号-5

Copyright © 版权所有:江苏鑫亿达建设工程有限公司 本站关键词:滑模施工滑模公司 苏公网安备 32090302000119号
